【こんな方へ】
・工期がずれるたびに、工程表のバーを全部塗り直している
・前の現場のファイルをコピーして、日付を打ち直している
・ChatGPTなどに工程表を作らせてみたが、現場で使える形にならなかった
【このサービスで変わること】
工期がずれたら、開始日を直すだけ。後ろの工程がまとめてずれ、土日・祝日・会社の休工日は自動でよけます。塗り直しはありません。
【元請に出す書式のまま作ります】
いまお使いの工程表(Excel・写真・手書き、どれでも)をお見せください。行の並び・色分け・印刷の体裁はそのまま、中身だけ自動で動くようにします。「テンプレートを買ったが書式が違って結局作り直した」を起こしません。
【作り方を正直に】
作業にはAIも使いますが、AIに任せられるのは8割まで。残りの「現場で使える形か」「元請に出せる見た目か」は、施工管理10年の目で私が確認して仕上げます。
【私について】
建設現場の施工管理を10年。2級建築士です。「養生」「出来高」は説明なしで通じます。
【作るもの】

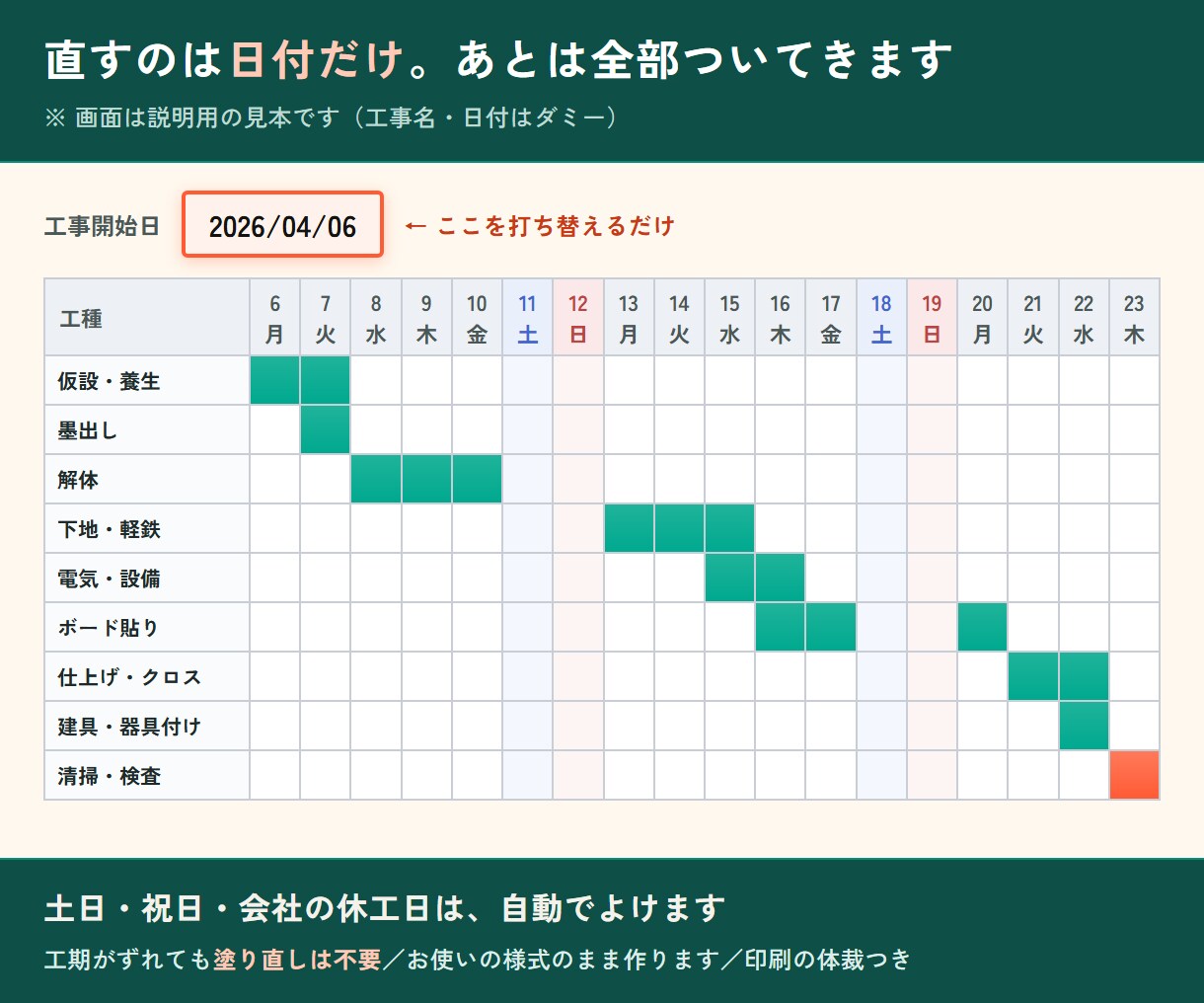

・Excelのバーチャート(横棒)工程表
・開始日と日数を入れると、バーが自動で描かれます
・土日/祝日/会社の休工日を自動でよけます
・工期がずれたら、日付を直すだけで後ろの工程が連動します
・A4印刷の体裁を整えてお渡しします(A3はオプション)
【納品物】
Excelファイル(開いてすぐ使える状態)/図解つきの説明書(直す場所を画面写真で示します)/納品後30日間の不具合対応(無料)
【進め方】
無料相談 → できること・できないことを正直にお答え → ご購入 → 途中で一度お見せして確認 → 納品
【対応できないこと】
・専用ソフト(Microsoft Project など)の形式には対応できません
・ネットワーク工程表(矢印でつないで日数を計算する形)は対応外です。横棒の工程表が対象です
・「何時間削減できます」という数字はお出ししません。実際に測っていないためです
・評価はまだありません。そのぶん特別価格(先着3名さままで)にしています。途中で必ず一度お見せしますので、方向が違えばその時点で直せます
まずは無料相談で、いまお使いの工程表をお見せください。
・ご購入前に必ず一度メッセージでご相談ください(内容によってはお受けできない場合があります)
・いまお使いの工程表をお見せください(Excelファイル・写真・手書きのどれでも構いません)
・会社の休工日を教えてください(土日休み/日曜のみ/隔週土曜 など)
・実際の工事名や金額はお送りいただきません。様式とダミーの数字で作ります
・会社のパソコンでマクロが使えるかどうかは、分からなくても大丈夫です。ご相談の中で一緒に確認します
・対応時間は水曜・日曜・祝日は9~18時、そのほかの曜日は19~22時です。返信は24時間以内にいたします
・納期の目安は10日です(様式に合わせて作るため、少し長めにいただいています)
・お打ち合わせはココナラのビデオチャット(画面共有あり・カメラはオフのままでも大丈夫です)で行います。作業前の打ち合わせのみに使い、ビデオチャットそのものを提供するサービスではありません
