【2026年版】 管工事施工管理技士の強力な対策ツール
管工事施工管理技士の対策ツール【2026年版】を紹介しています。
❄️ 1級 一次検定 : 予想問題と解説〔只今作成中〕
💧 1級 二次検定 : 予想問題と解説【NEW 240問】公開中
🎣 1級 二次検定 : 出題分析表と重要項目集
1級 二次検定 【問題1】~【問題5】の令和8年度(2026)対策は、
次のものを掲載しています。
・予想問題と解説 【NEW 240問】 20年間の出題回数を☆の数で表示
・平成17年~令和7年、20年分の「出題傾向分析表」
・試験対策の優先順位がハッキリわかる「重点項目集」
・たくさんの色が付いている、よく出る問題からやればいいのです
1級 管工事施工管理技士試験 2026年版
WordやExcelの効率的に学習できるデジタル教材
第二次検定の対策ツールは、2026年版に更新済みです。
徹底分析により驚異の的中率を誇る出題予想と解答例
◆ 二次検定 予想問題と解説 2,500 円(税込)
【240問】二次検定の予想問題とワンポイント解説
◆ 実地試験 これだけ項目集 2,500 円(税込)
第二次検定(実地試験)の出題傾向分析&重点項目集
1級・2級の第二次検定(実地試験)に対応しています。
出題傾向分析と重点項目集は、ダウンロードすれば、即使用できます。
お申込みはこちらへ ▼▼▼
【問題1】~【問題5】の対策 1級管工事施工管理技士
第二次検定の総評 令和7年度 問題1~問題5 1級管工事施工管理
令和7年度(2025)の第二次検定は、前年度と同様に【問題1】~【問題3】が必須、【問題4】と【問題5】から1問を選択し、計4問を解答する構成でした。試験講座では、「例年と同程度かやや難しい」、「過去問とテキストを十分に学習していれば合格点に到達可能」と分析されています。特に、従来の過去問暗記だけでは対応しにくい図面問題や実務的な記述問題が増え、設備の仕組みを理解したうえで簡潔に説明する能力が重視された試験でした。
【問題1】設備全般・施工要領図(必須問題)
〔設問1〕は施工管理法に関する5肢の正誤問題で、ステンレス鋼管の曲げ加工、あと施工アンカー、設備機器の耐震、伸縮管継手、保温材の施工などが出題されました。第一次検定レベルの知識が中心ですが、初出の記述も多く、幅広い知識が必要でした。
〔設問2〕では、空調用冷温水配管システム図から不適切な箇所を2箇所改善するとともに、二次側冷温水管の配管方式の特徴を記述させる問題が出題されました。単に誤りを探すだけでなく、配管系統の原理まで理解しているかが問われています。〔設問3〕では排水管接合要領図について、継手の名称と特徴又は接合方法が問われました。
対策: 施工要領図について、「不適切箇所→理由→改善策」をセットで整理することが重要です。冷温水、排水・通気、ポンプ、ダクト、各種継手などを図面で繰り返し確認し、初見の図でも設備原理から判断できる力を身に付ける必要があります。
【問題2】ネットワーク工程表(工程管理・必須問題)
ネットワーク工程表を用いて、クリティカルパスと所要日数を求めるほか、工事途中で作業遅延や必要日数の増加が判明した場合の工期延長日数、トータルフロート、さらに工期短縮時に新たに考慮すべきパスの名称まで問われました。単純なクリティカルパス算定にとどまらず、工程変更後の再計算まで求める実践的な内容でした。
対策: 最早・最遅時刻、トータルフロート、クリティカルパスを確実に理解し、途中で作業日数が変化した場合にも工程表を組み直せるよう演習することが重要です。工程管理は安定した得点源にしやすいため、計算ミスをなくす反復練習が有効です。
【問題3】労働安全衛生法(安全管理・必須問題)
〔設問1〕では墜落等による危険防止について、高さ、ロープ・防網、点検時期などを選択肢から補充する問題が出題されました。〔設問2〕では、一定以上のつり上げ荷重をもつクレーンの運転業務について、必要な講習や資格証明書の携帯等を記述する問題でした。語群のない記述部分では、法令用語を正確に覚えていることが要求されました。
対策: 労働安全衛生法・同規則は、墜落防止、足場、クレーン、玉掛け、酸欠、石綿などの頻出分野について、数値・資格・点検・教育を表形式で整理すると効果的です。意味だけでなく、法令上の正確な用語まで覚える必要があります。
【問題4】空気調和設備(選択問題)
鉄筋コンクリート造5階建て事務所ビルを題材に、冷却塔の配置、冷温水管の保温施工、ユニット形空気調和機の基礎への据付け、Vベルト駆動遠心送風機の個別試運転について留意事項を記述する構成でした。さらに、シーリングディフューザーの特徴と、総合試運転調整で特に重要な実施事項が問われました。
対策: 機器ごとに「配置・据付け・配管・保温・試運転」の観点で留意事項を整理し、目的や理由まで説明できるようにします。令和7年度から設備概要を読んで条件に合った答案を作る力がより重要になりました。
【問題5】給排水衛生設備(選択問題)
地上5階・地下1階の事務所ビルを題材に、排水槽内の水中モーターポンプの据付位置、屋内給水管の保温、配管用炭素鋼鋼管(白)のねじ接合、遠心ポンプの個別試運転調整について留意事項が問われました。さらに、遠心ポンプの構造・性能・用途上の特徴と、総合試運転調整で重要な実施事項を記述する問題でした。
対策: 給水・排水設備について、配管材料、ポンプ、タンク、排水槽、保温、接合、試運転を施工段階ごとに整理することが有効です。特に「何を確認するか」だけでなく、「なぜその措置が必要か」まで一文で説明できる記述練習が必要です。
〔まとめ〕
令和7年度は、出題形式そのものは令和6年度を踏襲しましたが、【問題1】の施工要領図や【問題4・5】の設備概要を踏まえた記述など、暗記した答案を再現するだけでは対応しにくい出題が増えたことが特徴です。今後は、①第一次検定レベルの基礎知識を確実にする、②ネットワーク工程表を得点源にする、③法令の数値・用語を正確に覚える、④施工要領図を多数読み込む、⑤機器の据付けから試運転までを体系的に理解する、という学習が重要です。過去問演習を基本としつつ、初見の設備や図面でも「施工目的・不具合の原因・改善方法」を自分の言葉で具体的かつ簡潔に記述できる力を養うことが、今後の第二次検定対策の中心になるでしょう。
二次検定の令和8年度(2026)対策は、コレ!
【240問】予想問題とワンポイント解説
🔖 予想問題ごとに過去20年間の出題回数を、☆の数で表示しています。
🔖 出題回数の多い問題から、やればいいのです。
出題が予想される出題項目について、予想問題とワンポイント解説を作成しています。
11 設備全般の穴埋め問題 40問
11 設備全般の図形問題 20問
12 空調設備の記述問題 45問
12 空調設備の図形問題 15問
13 給排水設備の記述問題 40問
13 給排水設備の図形問題 20問
14 工程管理の記述問題 20問
15 法規の穴埋め問題 40問
計 240問
出題傾向分析表の掲載 平成17年~令和6年(20年分)
・20年分の過去問を分析して、出題頻度の高い問題を抽出しています。
・どのような問題が、どれくらいの頻度の出題か、一目瞭然です。
・本年度の出題を予想しています。
優先順位がハッキリわかる「重点項目集」の掲載
・重点項目集は毎年更新し、昨年の出題の解答もわかる最新版です。
・出題年度や出題回数は、色を変えて記入しています。
・項目の重要度、覚える優先順位が、ハッキリわかります。
・たくさんの色が付いている、よく出る問題からやればいいのです。
スマホで使える。いつでも何処でも効率的に勉強できる。
・Wordアプリをインストールすれば、スマホで使えます。
・OneDrive、Googleドライブを利用して、スマホで使えます。
・通勤中や業務の合間に、効率的な勉強ができます。
・Wordを編集して、オリジナルの重要項目集、問題集が作成できます。
◆ 二次検定の予想問題と解説 2,500 円(税込)
1級管工事施工管理技士 二次検定 【240問】予想問題とワンポイント解説
◆ 二次検定のこれだけ項目集 2,500 円(税込)
1級管工事施工管理技士 第二次検定 実地試験 出題分析&重点項目集
対策ツールは、ダウンロードすれば、即使用できます。
お申込みはこちらへ ▼▼▼
TOPページはこちらへ ▼▼▼
管工事施工管理技士試験 1級 第二次検定(実地試験)
1級管工事 二次検定 予想問題とワンポイント解説
🔖 予想問題ごとに過去20年間の出題回数を、☆の数で表示しています。
🔖 出題回数の多い問題から、やればいいのです。
1級管工事 二次検定 予想問題とワンポイント解説 サンプル
◆ 設備全般の穴埋め問題
◇ 配管・ダクト
☆☆☆
15. 〔配管施工 1〕
次の文章の①〜④に当てはまる適当な語句や数値を、解答欄に記入しなさい。
配管施工では、地震時の変位や振動の伝播、異種金属の接合などに応じた施工方法を選ぶ必要がある。温水配管の地震振動による変位を吸収するためには〔 ① 〕を使用する。給水配管で電位差が大きい異種金属を接合する場合は、〔 ② 〕などによる措置を行う。ポンプ振動の配管への伝播を防止するためには〔 ③ 〕を設ける。また、鋼管のねじ加工の検査では〔 ④ 〕などを使用しない。さや管ヘッダー配管方式では、さや管と実管を同時に施工してはならない。接続に用いる継手も確認する。
正解 :
① フレキシブルジョイント
② 絶縁フランジ
③ 防振継手
④ パイプレンチ
ワンポイント解説 :〔配管施工 1〕
配管施工1では、配管の変位、異種金属の接合、振動の伝播防止、ねじ加工の検査などをそれぞれ適切な施工方法と対応させて覚えることが重要です。フレキシブルジョイントは、温水配管の地震振動による変位を吸収するために使用します。給水配管において電位差が大きい異種金属を接合する場合は、絶縁フランジなどによる措置が必要です。さや管ヘッダー配管方式では、さや管と実管を同時に施工してはなりません。ポンプ振動が配管へ伝播するのを防止するためには、防振継手を設けます。また、青銅製の水栓と硬質塩化ビニルライニング鋼管との接続には、絶縁継手、コア付き青銅製継手を使用します。鋼管のねじ加工の検査では、パイプレンチなどは使用しません。試験では、「地震振動による変位―フレキシブルジョイント」「異種金属―絶縁フランジ」「ポンプ振動―防振継手」「ねじ加工の検査―パイプレンチを使用しない」という対応を整理しておきましょう。さや管ヘッダー配管方式の施工条件や、青銅製水栓と硬質塩化ビニルライニング鋼管の接続に使用する継手も同じ出題項目として確認することが大切です。
◆ 空調設備の記述問題
◇ 空気調和機の施工
☆☆☆
73.〔ユニット形空気調和機の据え付け〕
管工事における、ユニット形空気調和機の据え付けに関する留意事項を、4つ具体的に記述しなさい。
正解 :
1.ユニット形空気調和機は、防振ゴムの設置位置と個数を確認し、横ずれを防止するストッパーを取り付けて、所定の位置に確実に据え付ける。
2.ユニット形空気調和機は、コンクリート基礎上に防振マットを敷き、水平精度を確認しながら、機器に傾きが生じないよう水平に確実に据え付ける。
3.ファンとモーターの芯出しは、ダイヤルゲージやレーザー式軸芯出し器などで回転軸のずれを測定し、上下・左右の芯を合わせて調整する。
4.ドレン配管には、空気調和機内の機内静圧相当以上の封水深さをもつ排水トラップを設け、ドレン排水は間接排水となるように適切に施工する。
ワンポイント解説 :〔ユニット形空気調和機の据え付け〕
ユニット形空気調和機の据え付けでは、防振対策、水平精度、芯出し、配管・ダクト接続、ドレン処理などを整理して覚えることが重要です。防振ゴムは設置位置と個数を確認し、横ずれ防止のストッパーを取り付けます。コンクリート基礎上には防振マットを敷き、水平精度を確認して据え付けます。配管・ダクト接続後に機器へ変形や応力がかからないよう、位置を調整することも必要です。ファンとモーターの芯出しでは、ダイヤルゲージやレーザー式軸芯出し器などを用いて回転軸のずれを測定し、上下・左右の芯を合わせます。冷温水配管は、コイルの下側から流入し、上側から流出することを確認します。圧力計・温度計は見やすい場所に取り付けます。ドレンパン排水管に空調機用トラップを設置するため、基礎高さは約150mmとします。また、ドレン配管には機内静圧相当以上の封水深さをもつ排水トラップを設け、間接排水とします。空調機内が負圧となる場合は、トラップの封水深さと機内の静圧を確認します。試験では、防振ゴム、水平精度、芯出し、150mm、封水深さ、間接排水の対応を整理して覚えましょう。
◆ 給排水設備の図形問題
◇ 通気管
☆☆☆
179.〔排水・通気設備図〕

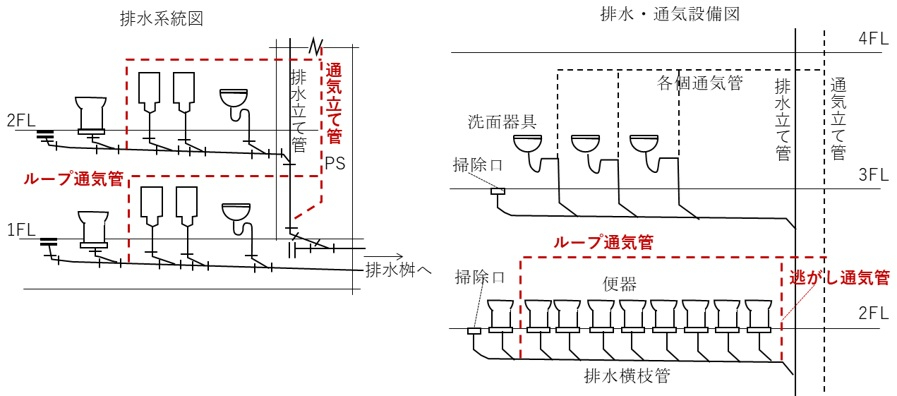

次に示す図について、2FLの排水横枝管からループ通気管を取り出し、通気立て管に接続しなさい。また、逃し通気管をループ通気管に接続しなさい。
正解 :
1.ループ通気管は、2FLの排水横枝管に接続された最上流の器具排水管のすぐ下流側から立ち上げ、通気立て管へ適切に接続する。
2.掃除口は最上流の器具として扱わず、実際に接続されている最上流の器具を基準として、ループ通気管の取出し位置を適切に定める。
3.逃し通気管は、最下流の器具排水が接続された直後の排水横枝管から取り出し、ループ通気管へ接続して通気を確保する。
ワンポイント解説 :〔排水・通気設備図〕
ループ通気管は、多数の器具が接続される排水横枝管内の圧力変動を緩和し、各器具のトラップ封水を保護するために設ける通気管です。資料では、2FLの排水横枝管からループ通気管を取り出し、通気立て管へ接続するとともに、逃し通気管をループ通気管へ接続する構成が示されています。ループ通気管の取出し位置は、最上流の器具排水管が接続されたすぐ下流側とし、そこから立ち上げます。このとき、掃除口は排水器具ではないため、最上流の器具として判断しないことが重要です。また、逃し通気管は最下流の器具排水が接続された直後から取り出し、ループ通気管へ接続します。これにより、排水横枝管内で生じる正圧や負圧を緩和し、排水の流れを安定させます。図形問題では、排水の流れ方向を確認したうえで、「最上流側からループ通気管」「最下流側から逃し通気管」という位置関係を整理して覚えることがポイントです。特に掃除口を器具と誤認しないこと、通気管の接続先が通気立て管またはループ通気管のどちらであるかを正確に読み取ることが大切です。さらに、各通気管の取出し位置と接続先をセットで確認すると、図中の誤りをより確実に判断できます。
◆ 工程管理の記述問題
◇ ネットワーク工程表

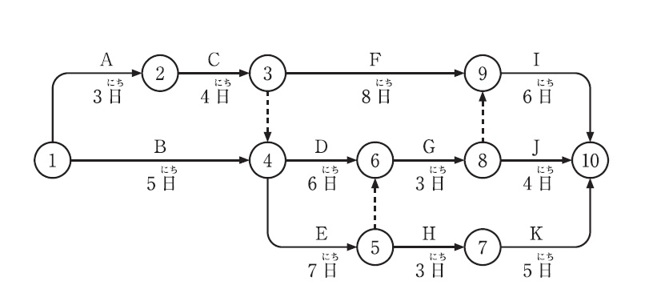

〔ネットワーク工程表1〕
下図に示すネットワーク工程表1において、次の設問181~設問185の答えを解答欄に記述しなさい。
ただし、図中のイベント間のA~Kは作業内容、日数は作業日数を表す。
☆☆☆☆☆☆☆☆
183.〔作業日数が増えた場合の延長日数〕
設問182.の日数で、作業A、作業B、作業D、作業Hの作業日数が全て増えた場合、当初の全体工期より何日延長になるか答えなさい。
正解 : 2日
設問183は、設問182で示された条件どおり、作業A、B、D、Hの作業日数がすべて増加した場合に、当初の全体工期から何日延長するかを求める問題である。
変更後の作業日数は、次のとおりである。
作業A:3+1=4日
作業B:5+3=8日
作業D:6+2=8日
作業H:3+1=4日
その他の作業日数は変更しない。
まず、始点のイベント1を0日として、変更後の各イベントの最早時刻を順に求める。
イベント2は、0+4=4日である。
イベント3は、4+4=8日である。
イベント4には、作業Bを通る経路と、作業A、Cおよびダミーを通る経路が入る。
1→4:0+8=8日
1→2→3⇢4:4+4+0=8日
したがって、イベント4は8日である。
イベント5は、8+7=15日である。
イベント6には、作業Dを通る経路と、イベント5からダミーを通る経路が入る。
4→6:8+8=16日
4→5⇢6:8+7+0=15日
したがって、イベント6は16日である。
イベント7は、作業Hが4日となるため、15+4=19日である。
イベント8は、16+3=19日である。
イベント9には、作業Fを通る経路と、イベント8からダミーを通る経路が入る。
3→9:8+8=16日
6→8⇢9:16+3+0=19日
したがって、イベント9は19日である。
終点のイベント10は、
9→10:19+6=25日
8→10:19+4=23日
7→10:19+5=24日
となり、最大は25日である。
したがって、変更後の全体工期は25日である。
当初の全体工期は23日であるため、25-23=2日
よって、当初の全体工期より2日延長となる。
ワンポイント解説 :〔作業日数が増えた場合の延長日数〕
複数の作業日数が同時に増加した場合は、それぞれの増加日数を単純に合計するのではなく、変更後のネットワーク工程表について、始点から各イベントの最早時刻を順に再計算します。本問では、作業Aが4日、Bが8日、Dが8日、Hが4日となります。イベント4は、B経由とA・C経由がともに8日です。イベント6は、D経由が8+8=16日、Eとダミーを通る経路が8+7+0=15日なので16日となります。そこから作業Gを経てイベント8は19日、さらに8⇢9のダミーによりイベント9も19日です。終点10への到達時刻は、作業I経由が19+6=25日、作業J経由が19+4=23日、作業K経由が19+5=24日となるため、変更後の全体工期は25日です。当初工期は23日なので、延長日数は25-23=2日となります。複数作業が増加しても、その合計日数がそのまま工期延長になるわけではなく、変更後の最長経路で判定することが重要です。
◆ 法規の穴埋め問題
◇ 特別教育
☆☆☆☆☆☆☆☆
206.〔労働安全衛生規則 第36条 特別教育を必要とする業務〕
次の法文において、①〜④に当てはまる適当な語句や数値を、解答欄に記入しなさい。
事業者は、労働者を危険又は有害な業務に就かせるときは、当該業務に関する安全又は衛生のための特別の教育を行わなければならない。対象業務には、アーク溶接機を用いて行う金属の〔 ① 〕等の業務、作業床の高さが〔 ② 〕m未満の高所作業車の運転業務、つり上げ荷重が1t未満のクレーン等の〔 ③ 〕の業務、足場の組立て、解体又は〔 ④ 〕の作業に係る業務などがある。
正解 :
① 溶接、溶断
② 10
③ 玉掛け
④ 変更
ワンポイント解説 :〔労働安全衛生規則 第36条 特別教育を必要とする業務〕
労働安全衛生規則第36条では、労働安全衛生法第59条第3項に基づき、特別教育を必要とする危険又は有害な業務を具体的に定めています。管工事に関係する代表的なものとして、アーク溶接機による金属の溶接・溶断等、作業床の高さ10m未満の高所作業車の運転、小型ボイラーの取扱い、つり上げ荷重1t未満のクレーン・移動式クレーン・デリックの玉掛け、酸素欠乏危険作業、足場の組立て・解体・変更に係る作業などがあります。また、高さ2m以上で作業床を設けることが困難な場所において、フルハーネス型の墜落制止用器具を使用して行う作業も対象です。特別教育は、これらの業務に労働者を就かせる前に実施することが重要です。さらに、特別教育を行った場合には、受講者や科目等の記録を作成し、3年間保存しなければなりません。なお、作業条件によっては技能講習や免許が必要となる場合もあるため、特別教育の対象範囲との違いを整理しておく必要があります。試験では、対象業務の種類に加え、「10m未満」「1t未満」「高さ2m以上」などの数値条件を正確に区別して覚えておくことが重要です。
◆ 二次検定の予想問題と解説 2,500 円(税込)
1級管工事 二次検定 【240問】予想問題とワンポイント解説
予想問題とワンポイント解説は、ダウンロードすれば、即使用できます。
▶お申込みはこちらへ ▼▼▼
TOPページはこちらへ ▼▼▼
1級管工事施工管理 第二次検定 これだけ項目集
これだけ項目集では、出題傾向を分析して、出題一覧表を作成しています。
どのような問題が、どれくらいの頻度で出題されているのか、一目瞭然です。
毎年出題される問題は、隔年・数年間隔で出題される問題は、頻度の多い出題は、近年人気の問題は、などを考慮し、特化すべき重点問題を掲載しています。
これだけ項目集とは
出題分析から重点項目を絞り込み、これだけ項目集を作成しています。
これだけ項目集では、出題年度・出題回数は、色を変えて記入しています。
項目の重要度、覚える優先順位などが、ハッキリわかります。
Wordデータです。編集して、オリジナルの項目集、問題集が作成できます。
数枚づつ印刷して、通勤中や業務の合間にも、効率的な勉強ができます。
1級管工事施工管理 第二次検定 項目集サンプル
1級 実地試験 問題1 設備全般 のサンプル
1管工事 実地 H29-1-1 H27-1-2 H25-1-1 H22-1-3 H19-1-2

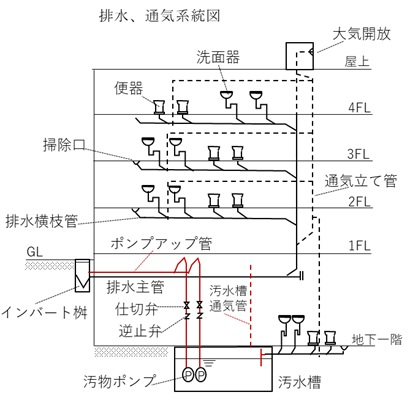

排水、通気系統図
・汚水槽の流出管は、トラップ形式でないため、T形トラップを設置する。
・汚水槽の通気立て管は、別系統に接続せず、単独系統で大気中に開放する。
・汚水槽から屋外のインバート桝へ排水される系統は、合流させずにそれぞれ単独系統で、インバート桝まで配管する。
・逆止弁の下に防振継手を取付けて、形鋼支持とする。
1級 実地試験 問題2 空調設備 のサンプル
1管工事 実地 H30-2 H28-2 H26-2 H25-2 H23-2
冷温水管の施工
冷温水配管の熱伸縮
・熱による配管の伸縮に対応し、長い直管には、伸縮継手、スイベル継手を設ける。
・冷温水の熱膨張に対する逃し対策として、膨張管、逃がし管などを設ける。
・ローラー付き支持金物や保温材を利用したスリーブ方式の支持とし、配管を直に固定しない。
冷温水配管の吊り、支持
・伸縮する横引き管は、継ぎ足しフックなどを用いて吊る。
・吊りボルトの長さが短い場合は、吊りボルトに過大な曲げ応力をかけない。
・横走り配管は、吊り用ボルト吊り、形鋼振れ止めで支持する。
・立て管は形鋼振れ止めで支持固定する。
・吊り荷重が集中する個所は、吊り径を検討して選定する。
冷温水配管の勾配、空気抜き
・1/250 以上の配管勾配を確保して、管内の空気溜まりの発生を防止する。
・横走り管は、上り又は下り勾配とし、横走り管の頂部に空気抜き弁などを設ける。
・主管の曲部には、原則として、ベンド管を使用する。
・冷却コイル回り配管は、コイル下から流入し、コイル上部から流出させる。
・配管の勾配は先下がり配管とし、空気抜弁は管内が正圧となる配管頂部に設ける。
1級 実地試験 問題5 法規 のサンプル
1管工事 実地 H28-5-1-2 H24-5-1 H22-5-1 H20-5-1 H18-5-1
労働安全衛生法 15条の2-1 元方安全衛生管理者
統括安全衛生責任者を選任した事業者で建設業を行う者は、厚生労働省令で定める資格を有する者のうちから、元方安全衛生管理者を選任し、その者に統括安全衛生責任者が統括管理すべき事項のうち、技術的事項を管理させなければならない。
1管工事 実地 H29-5-5 H27-5-2 H27-5-3 H26-5-1 H25-5-1 H19-5-4
労働安全衛生規則 36条 特別教育を必要とする業務
事業者は、〇〇〇の業務に労働者をつかせるときは、当該業務に関する安全、衛生のための特別の教育を行わなければならない。
〇 アーク溶接機を用いて行う金属の溶接、溶断等の業務 3項
〇 作業床の高さ10m未満の高所作業車運転業務 10の5項
〇 小型ボイラー取扱業務 14項
〇 玉掛(1トン未満のクレーン、移動式クレーン、デリック)業務 19項
〇 酸素欠乏危険作業にかかる業務 26項
〇 足場の組立て、解体、変更の作業に係る業務 39項
1級管工事施工管理 第二次検定 実地試験 出題傾向の分析
過去問題の出題傾向から出題予想分析し高い確率で予想的中させています。
◎は、予想が的中したものです。
◆ 二次検定のこれだけ項目集 2,500 円(税込)
1級管工事施工管理技士 第二次検定 実地試験 出題分析&重点項目集
出題問題の見直しに対応。本年度の出題予想と多数の解答例。
出題傾向分析と重点項目集は、ダウンロードすれば、即使用できます。
